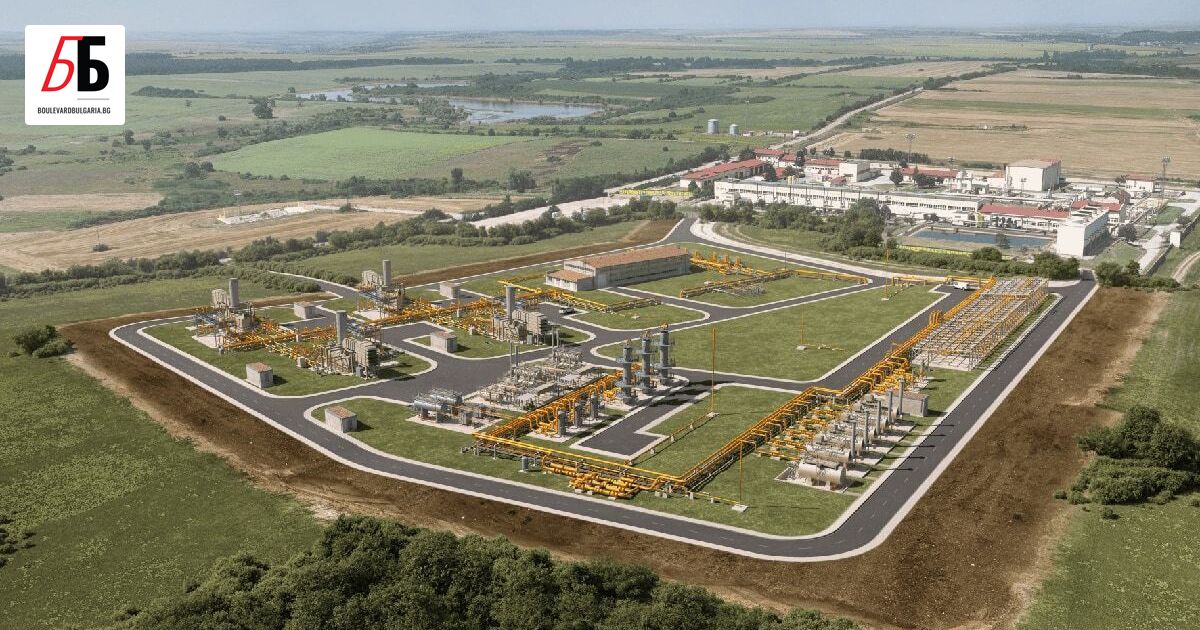

Държавата е допуснала поне 2-годишно забавяне на проекта за разширяване

...
Държавата е допуснала поне 2-годишно забавяне на проекта за разширяване
Коментари Харесай

АКФ описа скандални данни за забавеното разширение на газовото хранилище Чирен - Булевард България

Държавата е позволила най-малко 2-годишно закъснение на плана за разширение на газовото вместилище " Чирен " - основен обект за енергийната сигурност на България, който трябваше да се финансира със средства от Европейски Съюз.

Главният сътрудник в консорциумите, които трябваше да вършат разширението - " Главболгарстрой " - се отхвърли от плана след сигнал на вътрешния инспектор на " Булгартрансгаз " Велко Пеев за съществени нарушавания, ощетяващи страната със стотици милиони.

Вместо ДАНС да обърне внимание на сигналите на инспектора, той е уволнен от работа през юни 2024 година с официално съображение, че му е лишен достъпът до класифицирана информация.

Европейската прокуратура на Лаура Кьовеши се заема с следствието по случая през август 2024 година

Няколко месеца по-рано Велко Пеев е бил подложен на завоалирани закани, в това число подмятания, че може да последва ориста на починалия някогашен шеф на " Булгартрансгаз " Георги Гегов, който си отиде ненадейно на 42 година.

При отхвърли на ГБС - държавният възложител е отказал да изиска неустойки, които можеше да върнат в бюджета 26 милиона лв.. Сега поръчката се приготвя наново, с нови подозрения за ненужно оскъпяване на към този момент забавените действия.

Това демонстрира ново следствие на Антикорупционния фонд, което стъпва върху свидетелски данни на уволнения инспектор.

На процедура - изпълнителят не е започвал работата по сондажите, която трябваше да бъде осъществена до края на този месец. Изграждат се единствено новата компресорна станция и преносният газопровод.

Владимир Малинов, който ръководеше " Булгартрансгаз " в интервала на правене на одитния отчет, сега е длъжностен министър на енергетиката.

През август 2024 Малинов оповестява, че дейностите по разширението на газохранилището се стопират до момента в който завърши следствието на Екологичен потенциал. АКФ обаче разкрива, че още преди този момент осъществяването на дейностите по плана е било толкоз изостанало, че е било невероятно той да завърши в период.

Проектът е трябвало да бъде задействан още през 2022 година, само че вместо да се пусне в обща поръчка, е разграничен на три - и трите се печелят от консорциуми с еднакъв водещ сътрудник ГБС.

При истинската поръчка се планува построяването на 10 наклонено-насочени сондажа.

Проверката на вътрешния инспектор на " Булгартрансгаз ", който оперира " Чирен ", покава, че са позволени съществени отклонения от подписаните контракти.

Възложителят е изискал да промени технологията на сондажите от разширението - вместо наклонено-насочени те да бъдат отвесни. Според Велко Пеев - новото предложение икономисва разноски на строителя, само че не е стабилно във връзка с сигурността на цялото газохранилище.

Отделно от това - технологията допуска потреблението на спомагателни количества буферен газ, което усилва общите разноски за употребата на сондажите.

Проблем е и това, че ГБС трансформира три пъти подизпълнителя си, който дава отговор за най-важната и комплицирана част от контракта - и най-после е определен " турско-американски консорциум от две сдружения, ръководени от съпружеска двойка без опит в газовите сондажи ", съгласно следствието на АКФ.

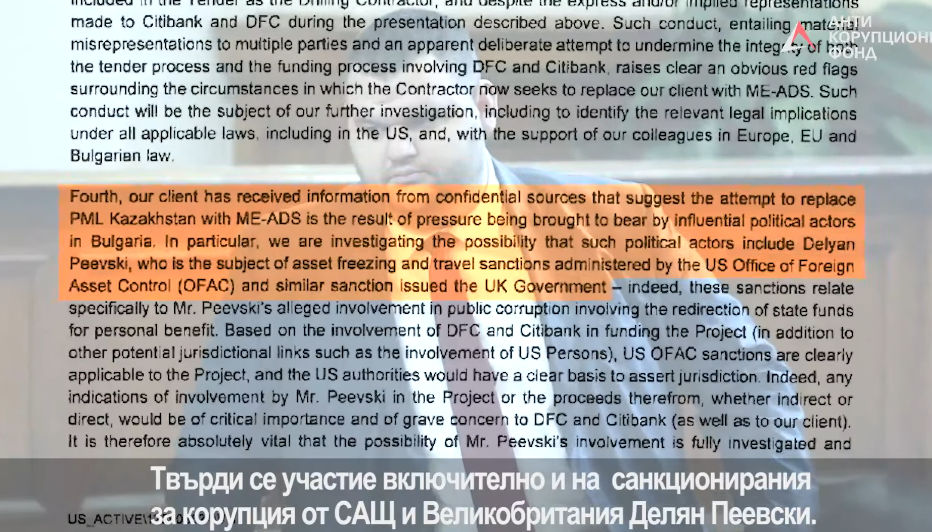

През януари 2024 засегнатият отхвърлен подизпълнител PM Lucas написа няколко писма до Владимир Малинов, в които алармира както за заплаха за компрометиране на целия план, по този начин и за хипотетични данни за нерегламентирана интервенция от страна на Делян Пеевски (конкретни данни по този въпрос не са обявени в разследването).



Впоследствие инспекторът Пеев е уволнен, откакто получава закани за живота си, а отчетите му не провокират дейности от българските институции.

Велко Пеев беше и индивидът, който през 2009 година като старши инспектор на БЕХ изготвя доклкад, в който осветява съществени нередности и корупционни подозрения към плана за АЕЦ " Белене " - продажба на съоръжение на занижени цени, липса на документи за разноски на десетки милиони евро и съмнителни практики в ръководството на контракта с консултантската компания. През 2011 година това стана мотив за покачване на проблема в Народното събрание от Мартин Димитров, който настояваше за цялостна проверка на плана.

Ако планът не бъде изпълнен, това може да докара до загуба на 78 млн. евро европейско финансиране и удар по енергийната сигурност, която е стратегическа цел за България и Европейски Съюз.

По проект - разширението на газовото вместилище трябваше да е готово в края на 2024 или началото на 2025. Сега всичко стартира изначало.
Източник: boulevardbulgaria.bg
