Ако всичко върви по план, до края на 2028 година

...
Ако всичко върви по план, до края на 2028 година
Коментари Харесай

До 6 години ПАВЕЦ Чаира ще се равнява на ядрен блок

Ако всичко върви по проект, до края на 2028 година би трябвало да са факт новият язовир и увеличената мощ на ПАВЕЦ "Чаира "

В момента се структурира финансирането от най-малко 220 млн. евро за новия бент. "Яденица ".

Докато построяването на парк от акумулатори за предпазване на ток от ВЕИ, финансиран с 1.6 милиарда лева от проекта за възобновяване, към този момент е единствено концепция, "Националната електрическа компания (НЕК) навлезе в нова фаза по реализацията на дългогодишния си план за увеличение потенциала на Помпено-акумулираща водно-електрическа централа (ПАВЕЦ) "Чаира ", която и сега е най-голямата такава мощ освен на Балканите, само че и в Източна Европа, написа в материала си.

Преди седмица държавното управление реши да съобщи на НЕК 55 парцела за построяването на от години планувания язовир "Яденица ", водата от който посредством под земята напорен тунел ще отива към бент. "Чаира " и по този начин ще се усили размера му от сегашните 5.6 млн. куб м. на 14.6 млн. куб м.

Язовир "Чаира " е долният изравнител на хидрокаскадата "Белмекен-Сестримо-Чаира " и там работи ПАВЕЦ "Чаира ", която с помпи качва събраната в едноименния язовир вода към горния изравнител – бент. "Белмекен ", чийто потребен размер е 141 млн. куб. м. От там водата се пуска още веднъж през издигнатите Водноелектрическа централа по каскадата – "Сестримо " и "Момина клисура ". Част от каскадата е и ПАВЕЦ "Белмекен ".

ПАВЕЦ "Чаира " е с планова генераторна мощ от 864 МВ и помпена 788 МВ, което я прави най-голямата в Източна Европа. Точно сега обаче оборудването въобще не работи. Спрени са и четирите му хидроагрегата. Два се в развой на рехабилитация, а един аварира при тестово натоварване при стартирането му в употреба през март 2022 година Инцидентът към момента се проверява, а компанията реализатор на ремонта, български експерти от академичната и бизнес среда изготвят разбор на аргументите, показаха от НЕК.

НЕК води диалози с интернационалните компании с опит с сходни хидроенергийни уреди да изготвят механически проучвания на повода за случая. От двата хидроагрегата в развой на рехабилитация единият е минал сполучливо всички сухи проби на оборудването и се приготвят водни проби, а единственият кадърен за работа хидроагрегат е спрян по рекомендация на консорциума АВВ-Voith, извършващ рехабилитацията на ПАВЕЦ "Чаира ".

Кога ще проработи тази самобитна водна батерия в сегашната си цялостна мощ не е ясно, само че НЕК декларира, че редом ще работи за стартирането ѝ в употреба и по градежа на бент. "Яденица ", който ще разреши вливането на спомагателни 9 млн. куб. м в бент. "Чаира ". Така ПАВЕЦ "Чаира " ще стане главен балансьор в електроенергийната система на България, защото ще може да работи 22 часа вместо досегашните 8.5 часа при цялостна мощ на четирите хидроагрегата в турбинен режим.

Наличието на спомагателна вода също така ще разреши на ПАВЕЦ "Чаира " да работи освен в дневен, само че и в седмичен режим и ще се подсигурява сигурност при положение на спешно отпадане на съществени базови генериращи мощности, в това число един от реакторите на АЕЦ "Козлодуй ", чиято мощ е 1000 МВ.

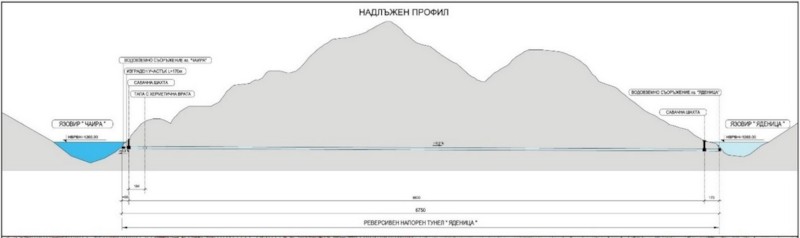

Схема на връзката сред бъдещия и съществуващия язовири, сх. НЕК

Наличието на "водна " батерия с сходен потенциал е належащо и поради плануваното увеличение на конфигурираните възобновими енергийни източници (ВЕИ), чиято сила има потребност от предпазване.

Към началото на 2022 година оценката на нужната инвестиция за построяването на бент. "Яденица " е за към 220 млн. евро. Предстои точната стойност на плана да бъде обновена съгласно инфлационните процеси, показват от НЕК.

Компанията към този момент води диалози с финансови институции за установяване на структурата на финансиране на плана. Правителственото решение за основаване право на градеж на НЕК върху парцели обществена държавна благосъстоятелност разрешава установяване на съответни параметри по повод финансирането на плана, допълват от държавната компания.

Вече се работи за издаване на позволение за водоползване и позволение за строителство, което се чака да продължи шест години като дейностите ще се извършват редом на няколко площадки.

Проектът за бент. "Яденица " получи през 2016 година 3.12 млн. евро безплатно финансиране от Механизма "Свързана Европа " за подготовката на документите за градежа.

Екоминистерството през 2017 година утвърждава оценката за влияние върху околната среда и позволява предварителното осъществяване на плана, само че тъжби пред съда блокират дейностите по нето до началото на 208 година, когато Върховният административен съд пуска градежа на оборудването.

През 2019 година е утвърден подробният организационен проект (ПУП) за увеличение на размера на долния изравнител на ПАВЕЦ "Чаира " посредством построяването на язовир "Яденица и реверсивен напорен тунел за връзка с язовир "Чаира ".

Вече е направена и техническата част от бъдещите тръжни документи за интернационален търг по международно приетите правила на FIDIC за възлагане на строителството. Предстои да се види по кое време ще бъде разгласен този търг и по кое време ще бъде завършен, поради опцията от блокиране с тъжби пред Комисията за защита на конкуренцията и Върховния административен съд.

Ако всичко върви по проект, до края на 2028 година би трябвало да са факт новият язовир и увеличената мощ на ПАВЕЦ "Чаира ".

Две години по-рано – до края на 2026 година би трябвало да се осъществя огромният план за създаване на национална мрежа от акумулатори за предпазване на 6 хиляди мегаватчаса електрическа енергия, които да са свързани към електроенергийната мрежа. Очаква се по него Европейска комисия да даде близо 1.6 милиарда лева, а първите уреди за 2 хиляди Мвтч да проработят през 2024 година

В средата на май 2022 година енергийният министър Александър Николов, който към този момент е в оставка поради отдръпването на партията "Има подобен народ " от ръководството на страната, съобщи пред отрасловата парламентарна комисия, че първите търгове за тези акумулатори "следва да бъдат обществено притежание идващите няколко седмици като процедури, организация, технологии ". Това към момента не се е случило, въпреки Николов да разгласи тогава, че "колкото по-бързо успеем да съхраним евтината сила, толкоз по-добре ".

От Министерството на енергетиката обявиха, че все още планът се създава, заради което на този стадий не може да се даде по-детайлна информация.

Съгласно Плана за възобновяване и резистентност са планувани три търга за закупуване на акумулатори, като първият се чака да бъде разгласен при започване на 2023 година, а първите 2000 Мвтч би трябвало да бъдат въведени в употреба доникъде на 2024 година, споделиха от ведомството.

Предвидено е новосъздадена държавна компания да закупи батериите и да ги отдаде за прилагане посредством тръжна процедура след въвеждане на нужните промени в законодателството, касаещи създаване на механизъм за създаване, опериране и контролиран достъп на трети страни до системи за предпазване на електрическа енергия посредством акумулатори, допълват от министерството.

За проблемите с неналичието на регламенти за работа на сходни уреди за предпазване на ток от ВЕИ от месеци сигнализират енергийни специалисти, само че държавното управление или депутати към момента не са инициирали такива.
Източник: dunavmost.com
